項目快訊:水冷壁、鋼架到貨90%,回填挖掘繼續(xù)推進

2022-10-31 771

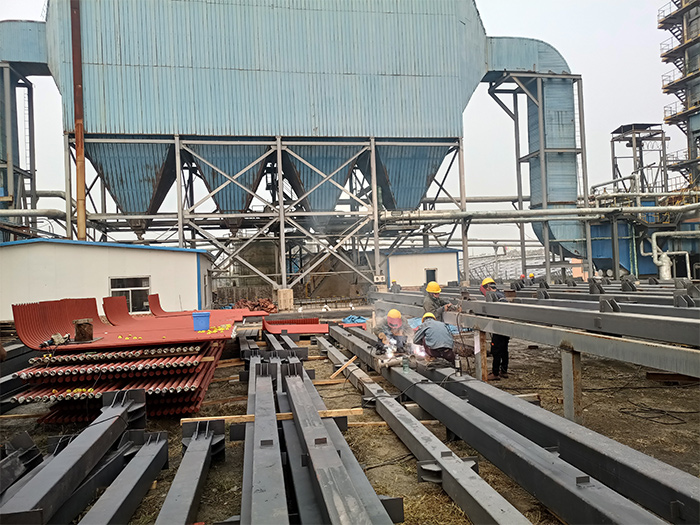

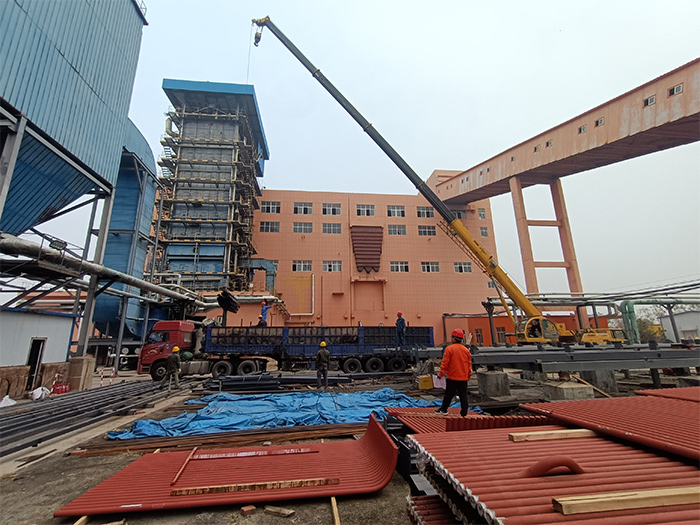

10月30日晚十時,第四車水冷壁、鋼架到貨,經(jīng)過對車上人員及貨物嚴密消殺后,貨運車于10月31日早上進場。項目組立即調集機械和人員卸車存放。目前水冷壁、鋼架到貨率已完成90%?,F(xiàn)場鋼架的拼裝工作加緊進行,預計下周對預制好的部分鋼架進行吊裝。

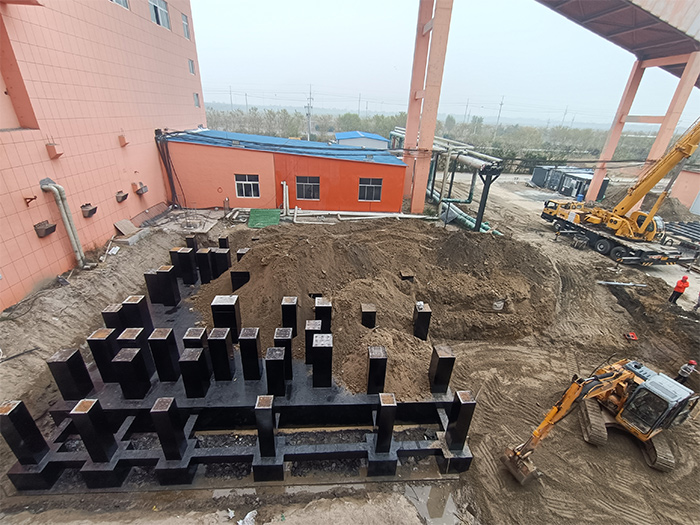

同時,鍋爐基礎回填作業(yè)繼續(xù)進行,土建空預器基坑挖掘施工中。
